2013/1/10

自建工程二樓RC工程施作 (2)

自建的工程, 2012/11/6完成一樓頂板灌漿後,

2012/12/23也完成二樓頂板灌漿,

二樓的RC工程跟一樓的RC工程並無太大差異,

以下是二樓RC階段的工程行事記錄以及相關照片,

供大家為參考.

照片128

             二樓RC階段的工程行事記錄

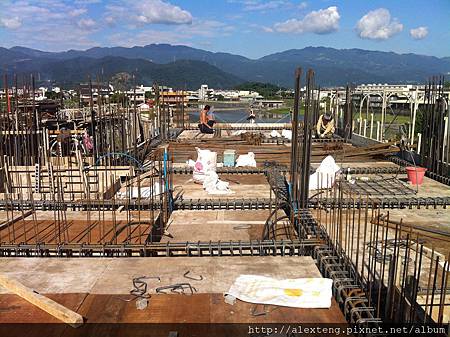

照片130照片131照片133照片134照片135照片136

到目前為止, 我們的自建工程中,

混凝土灌漿後, 側板都是灌漿後三天拆模,

頂板則是至少三週後才拆,

此點也與自建的朋友交流分享.

三樓最後階段的RC工程若完成的話,

新居第一次工程的整體結構就算初步完成了.

以目前進度看來, 農曆年前應該就能上樑並完成三樓封頂,

那也意味這我們的自建工程, 就要進入另一個階段.

另外, 這次去工地查看時,

發現三個比較大的錯誤, 已請營造工班確認並提出解決方案,

這也意味著整個工程要出錯的機會是隨時都可能發生的,

大家還是必須戰戰兢兢, 謹慎小心為上.
